$IREN
IREN פרסמה את תוצאות FY26, והמספרים הראשוניים נראים כמעט סותרים זה את זה.
מצד אחד, החברה דיווחה על הפסד נקי של 702.6 מיליון דולר, EBITDA מתואם של 245.7 מיליון דולר בלבד, ירידה ברווחיות והיקף הוצאות הון שמתקרב לרמות קיצוניות.
מצד שני, פעילות ענן ה-AI צומחת בקצב חריג, החברה כבר מחזיקה בכ-4 מיליארד דולר ARR חוזי עבור הקיבולת של 2026, הקיבולת של 2026 נמכרה ברובה, תמחור החוזים משתפר, לקוחות מתחילים לממן מראש חלק משמעותי מעלות ה-GPU, והחברה בונה צינור של יותר מ-5GW.
לכן הדוח הזה דורש להסתכל מעבר לשורת הרווח.
IREN נמצאת באמצע שינוי כמעט מוחלט של המודל העסקי שלה, מכריית ביטקוין לחברת תשתיות AI משולבת, והמספרים של FY26 משקפים במידה רבה את העלות של המעבר הזה.
המספרים המרכזיים

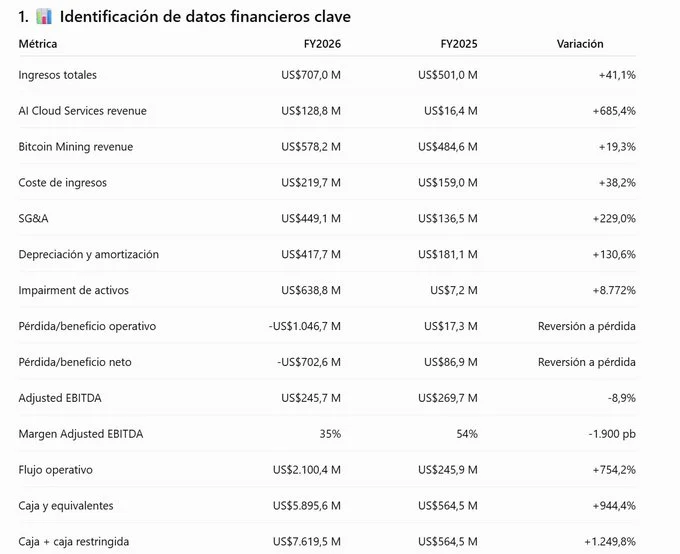

- הכנסות שנת 2026: 707 מיליון דולר, עלייה של כ-41% לעומת השנה הקודמת, אך מתחת לתחזית של כ-740 מיליון דולר
- הכנסות ברבעון הרביעי: 137.2 מיליון דולר, כמעט בדיוק בהתאם לתחזית של 137 מיליון דולר
- הכנסות ענן AI ב-FY26: 128.8 מיליון דולר, כמעט פי 8 משנה קודמת
- הכנסות ענן AI ברבעון הרביעי: 70.5 מיליון דולר, לעומת 33.6 מיליון דולר ברבעון השלישי וכ-7 מיליון דולר ברבעון המקביל
- הכנסות כריית ביטקוין: 578.2 מיליון דולר, לעומת 484.6 מיליון דולר
- EBITDA מתואם FY26: 245.7 מיליון דולר, לעומת 269.7 מיליון דולר
- EBITDA מתואם ברבעון הרביעי: 19.2 מיליון דולר, לעומת 59.5 מיליון דולר ברבעון השלישי ו-121.9 מיליון דולר ברבעון המקביל
- הפסד נקי FY26: 702.6 מיליון דולר
- הפסד נקי ברבעון הרביעי: 684 מיליון דולר
- פחת FY26: 638.8 מיליון דולר
- פחת ברבעון הרביעי: 450.4 מיליון דולר
- ARR תפעולי נוכחי: כ-1 מיליארד דולר
- ARR חוזי עבור קיבולת 2026: כ-4 מיליארד דולר
- צינור מרכזי נתונים: יותר מ-5GW
- יעד קיבולת IT מצטברת ב-2026: כ-0.3GW
- יעד קיבולת IT מצטברת ב-2027: כ-0.8GW
- תמחור בחוזים חדשים: יותר מ-20 מיליון דולר הכנסה שנתית לכל MW IT
- תמחור בשיחות הנוכחיות: כ-25 מיליון דולר לכל MW IT
- מימון GPU שהושג בשלושת החודשים האחרונים: כ-6.5 מיליארד דולר
- מימון הקשור למיקרוסופט: 3.6 מיליארד דולר, בעלות ממוצעת של כ-6%
- מימון GPU נוסף: 2.8 מיליארד דולר, כאשר 2.4 מיליארד דולר ממנו בהובלת Blue Owl ו-PIMCO בריבית של 9%
- מזומן בסוף השנה: כ-5.9 מיליארד דולר
- מזומן מוגבל: כ-1.7 מיליארד דולר
- חוב: כ-7.6 מיליארד דולר
- הוצאות הון מתוכננות ל-FY27: 25-30 מיליארד דולר
והמספר האחרון הוא אולי החשוב ביותר להבנת הסיפור:
IREN מתכננת להוציא 25-30 מיליארד דולר על צמיחה בשנה הבאה.
זה כבר לא עסק קטן של כריית ביטקוין שמוסיף כמה חוות שרתים.
זו תוכנית להקמת תשתית AI בקנה מידה עצום.
ההכנסות עדיין מספרות סיפור ישן
בשנת 2026 IREN הכניסה 707 מיליון דולר.
הכנסות הכרייה עדיין היו החלק הגדול ביותר, עם 578.2 מיליון דולר.
לכן אם מסתכלים רק על הדוח החשבונאי, אפשר לחשוב שמדובר בעיקר בחברת כריית ביטקוין.
אבל זה בדיוק מה שהולך להשתנות.
החלק המעניין הוא לא רק כמה כסף IREN עשתה השנה, אלא מאיפה הכסף אמור להגיע בעתיד.
פעילות ענן ה-AI הכניסה 128.8 מיליון דולר במהלך השנה, כמעט פי 8 מהשנה הקודמת.
וברבעון הרביעי בלבד היא כבר הגיעה ל-70.5 מיליון דולר.
כלומר, פעילות שהייתה כמעט זניחה לפני שנה הפכה בתוך זמן קצר לאחד ממנועי הצמיחה המרכזיים של החברה.
אם הקצב הרבעוני הזה יימשך ויגדל עם כניסת הקיבולת החדשה לפעילות, ענן ה-AI יכול להפוך במהירות לחלק המרכזי בהכנסות.
אבל ה-4 מיליארד דולר הם המספר שצריך להסתכל עליו
IREN אומרת שיש לה כעת כ-4 מיליארד דולר ARR חוזי עבור קיבולת 2026.
מתוכם כ-1 מיליארד דולר כבר תפעולי.
זה אומר שיש פער של בערך 3 מיליארד דולר בין הקצב התפעולי הנוכחי לבין הקיבולת שכבר נמכרה בחוזים.
ופה חשוב מאוד להבין מהו ARR.
ARR הוא לא הכנסה חשבונאית.
הוא גם לא אומר ש-IREN כבר קיבלה 4 מיליארד דולר הכנסות.
הוא מייצג קצב הכנסות שנתי משוער על בסיס הקיבולת שהחברה כבר התקשרה עליה עם לקוחות.
לפני שהקיבולת הופכת להכנסה GAAP בפועל, IREN צריכה להשלים את מרכזי הנתונים, להתקין את ה-GPU, לבצע בדיקות, להפעיל את המערכות ולקבל אישור מהלקוחות.
לכן 4 מיליארד דולר ARR חוזי הם בעיקר מדד לנראות העתידית, לא להכנסות שכבר נרשמו.
אבל העובדה שהלקוחות כבר חתומים על הקיבולת הופכת את סיכון הביקוש לנמוך יותר.
החברה כבר לא בונה את כל התשתית ואז מקווה למצוא לקוח.
בחלק משמעותי מהמקרים היא מוצאת לקוח, חותמת על חוזה, מקבלת מקדמה, משיגה מימון ורק אז בונה את התשתית.
וזה שינוי עצום במודל.
הביקוש כבר לא נמצא רק במצגת - הוא נמצא במאזן
אחד הנתונים המעניינים ביותר בדוח הוא תשלומי המקדמה של הלקוחות.
בעסקאות האחרונות, לקוחות משלמים מראש כ-45%-55% מעלות ה-GPU.
במקביל, מימון הציוד מכסה כ-90% או יותר מעלות ה-GPU בחלק מהעסקאות.
כלומר, IREN מצליחה לבנות מבנה שבו חלק גדול מאוד מההשקעה אינו מגיע מהון החברה.
הלקוח משלם מראש.
המלווה מממן חלק גדול מה-GPU.
IREN מספקת את התשתית, החשמל, מרכז הנתונים, התפעול והשירות.
לכן המשפט של דן רוברטס, שלפיו הלקוחות "מתחילים לממן עבורנו את הבנייה", הוא לא רק משפט שיווקי.
הוא מתאר שינוי במבנה המימון של החברה.
במקום שהחברה תגייס הון, תבנה מרכז נתונים ורק לאחר מכן תחפש הכנסה, חלק מההכנסה העתידית מתחילה לממן את הבנייה כבר היום.
וזה מוביל לנושא הדילול
בשנת 2026 חברת IREN גייסה כ-4.7 מיליארד דולר באמצעות מניות.
לכן הדילול היה חלק משמעותי ממימון הצמיחה.
אבל החברה מנסה לשנות את זה.
בשלושת החודשים האחרונים היא השיגה כ-6.5 מיליארד דולר במימון GPU.
כאשר משלבים את המימון הזה עם תשלומי המקדמה של הלקוחות, החברה אומרת שהמימון מכסה יותר מ-100% מהוצאות ההון הקשורות ל-GPU.
זו נקודה חשובה מאוד.
היא לא אומרת ש-IREN לא תנפיק מניות בעתיד.
עם CapEx של 25-30 מיליארד דולר ב-FY27, בהחלט ייתכן שגיוסי הון נוספים יהיו חלק מתמהיל המימון.
אבל יש הבדל גדול בין:
"אנחנו חייבים להנפיק מניות כדי לממן את הצמיחה"
לבין:
"אנחנו יכולים לבחור בין מניות, חוב, מימון נכסים, מקדמות לקוחות ותזרים תפעולי".
אם IREN תצליח להמשיך להגדיל את חלקם של המימון והתשלומים מראש, הדילול יכול להיות קטן משמעותית ביחס לגודל ההתרחבות.
אבל אל תתעלמו מ-25-30 מיליארד דולר CapEx

זה הצד השני של הסיפור.
IREN מתכננת להוציא 25-30 מיליארד דולר ב-FY27.
זה סכום עצום.
לשם השוואה, Nebius מכוונת לכ-16-20 מיליארד דולר CapEx ב-2026.
כלומר, IREN נמצאת כעת במסלול השקעות אגרסיבי אפילו יותר.
בנוסף, ה-25-30 מיליארד דולר אינם כוללים את כל ה-GPU הדרוש להתרחבות הקירור הנוזלי במחצית השנייה של 2027.
IREN מעריכה שיש לה כ-14 מיליארד דולר של מזומן, מימון GPU מחויב ותשלומי מקדמה, ומצפה להשיג עוד כ-8 מיליארד דולר של מימון ותשלומים מראש הקשורים ל-GPU.
זה משאיר פער של כ-3-8 מיליארד דולר.
החברה מתכננת לממן את הפער הזה באמצעות שילוב של מימון מרכזי נתונים, תזרים תפעולי, חוב תאגידי, מימון מגובה נכסים ובמידת הצורך הון מניות.
לכן המימון הוא לא בעיה שנעלמה.
הוא פשוט הפך ממודל שמבוסס מאוד על מניות, למודל שמבוסס על תמהיל של מקורות מימון.
החוב גדל מאוד
כדי לממן את ההתרחבות, IREN הגדילה משמעותית את המינוף.
החוב הגיע לכ-7.6 מיליארד דולר.
מצד אחד, יש כאן סיכון ברור.
ריבית על חוב משולמת גם כאשר מרכז הנתונים עדיין בבנייה.
אם פרויקט מתעכב, החברה עדיין משלמת את עלות המימון.
מצד שני, חלק מהחוב קשור ישירות לחוזים עם לקוחות.
החברה השיגה 3.6 מיליארד דולר של מימון הקשור למיקרוסופט בעלות ממוצעת של כ-6%.
בנוסף, היא השיגה 2.8 מיליארד דולר של מימון GPU עבור לקוחות אחרים, כולל 2.4 מיליארד דולר בהובלת Blue Owl ו-PIMCO בריבית של 9%.
זה מימון יקר יותר, אבל הוא עדיין מאפשר ל-IREN לממן כ-90% מעלות ה-GPU הרלוונטית.
למה ההפסד הנקי כל כך גדול?
ההפסד הנקי של 702.6 מיליון דולר נראה חריג מאוד.
אבל רוב הסיפור נמצא בפחת.
IREN רשמה 638.8 מיליון דולר של פחתובמהלך FY26, כולל 450.4 מיליון דולר ברבעון הרביעי.
הסיבה המרכזית היא המעבר מכריית ביטקוין לענן AI.
חומרת כריית ביטקוין שהייתה נכס מרכזי בעסק הישן הופכת פחות רלוונטית כאשר החברה מעדיפה להשתמש בחשמל ובשטח עבור GPU.
לכן IREN נאלצת למחוק חלק מהערך החשבונאי של החומרה הישנה.
ההוצאה הזו אינה תשלום מזומן ברבעון שבו היא נרשמת.
אבל חשוב גם לא להגיד ש"זה לא חשוב".
הפחתה חשבונאית משקפת אובדן ערך של נכס שהיה חלק מההשקעה ההיסטורית של החברה.
הנקודה היא שההפסד הנוכחי משקף במידה רבה מחיר של שינוי אסטרטגי, ולא רק הידרדרות בפעילות העסקית.
ועדיין, יש בעיה אמיתית ברווחיות
גם אחרי שמנטרלים חלק מהפחת, הרווחיות התפעולית נחלשה.
EBITDA מתואם FY26 ירד ל-245.7 מיליון דולר לעומת 269.7 מיליון דולר.
ברבעון הרביעי הוא ירד ל-19.2 מיליון דולר.
ברבעון המקביל הוא עמד על 121.9 מיליון דולר.
שיעור ה-EBITDA ירד מכ-65% לכ-14%.
הסיבה המרכזית היא שהחברה כבר נושאת את העלויות של הארגון העתידי שלה.
מספר העובדים כמעט שולש במהלך השנה.
הוצאות המכירה, ההנהלה והכלליות הגיעו לכ-128.3 מיליון דולר ברבעון.
במקביל, IREN ממשיכה להשקיע בתשתיות, במערכות ובפלטפורמת הענן.
כלומר, ההוצאות מגיעות עכשיו, אבל חלק גדול מההכנסות שיממנו אותן אמור להגיע רק לאחר השלמת הקיבולת.
זה יוצר תקופת מעבר לא נוחה מאוד.
"עמק המוות" של IREN
אפשר לתאר את המצב הנוכחי כך:
העסק הישן של כריית הביטקוין כבר לא נמצא במרכז האסטרטגיה.
העסק החדש של AI עדיין לא הגיע למלוא הקיבולת שלו.
אבל העובדים, מרכזי הנתונים, ה-GPU, מערכות הקירור, המימון והוצאות התפעול כבר מתחילים להיכנס למודל.
לכן הרווחיות נלחצת בדיוק בתקופה שבה החברה משקיעה הכי הרבה.
אם הקיבולת תופעל במהירות, ההכנסות יעלו ויוכלו לספוג את בסיס ההוצאות הגדול.
אם יהיו עיכובים, IREN תישאר עם הוצאות גבוהות, חוב גבוה והכנסות שנכנסות לאט יותר.
לכן הביצוע הוא עכשיו הסיכון המרכזי.
הקיבולת היא הנכס האסטרטגי
IREN מדברת על יותר מ-5GW בצינור מרכזי הנתונים.
זה מספר עצום.
אבל הוא חשוב לא רק בגלל כמות החשמל.
בעולם ה-AI, חשמל זמין הוא אחד מצווארי הבקבוק הגדולים ביותר.
אפשר לקנות GPU.
אפשר לבנות שרתים.
אבל אם אין מספיק חשמל מחובר וזמין, ה-GPU לא מייצר שום הכנסה.
לכן שליטה בקרקע, בחשמל, בחיבורי הרשת ובמרכזי הנתונים יכולה להיות יתרון משמעותי.
IREN טוענת שבאתרים הקיימים שלה יש גם חשמל עודף מעבר לתוכניות הפריסה הנוכחיות.
אם החברה תוכל להשתמש בחשמל הזה עבור GPU נוספים, היא יכולה להגדיל הכנסות בלי להמתין לחיבור רשת חדש.
זה יכול להיות יתרון כלכלי משמעותי.
לא רק יותר MW - יותר הכנסה מכל MW

זו אולי אחת התובנות העמוקות יותר מהשיחה.
הצמיחה של IREN אינה חייבת להיות:
עוד 100MW = עוד 100MW של הכנסות.
היא יכולה להיות:
עוד 100MW + יותר GPU בכל MW + קירור טוב יותר + ניצולת גבוהה יותר + מחיר גבוה יותר לכל MW.
המשמעות היא שהחברה יכולה להגדיל את הערך הכלכלי של התשתית הקיימת גם בלי להוסיף אותה כמות של חיבורי חשמל חדשים.
IREN עובדת על תכנון מרכזי נתונים שמותאם לדורות GPU עתידיים, דרישות קירור משתנות וארכיטקטורות חשמל של 800V DC.
המטרה היא לבנות תשתית שלא תהפוך מיושנת עם כל דור חדש של GPU.
התמחור הוא נתון חשוב במיוחד
IREN אומרת שחוזים חדשים לשלוש שנים מייצרים יותר מ-20 מיליון דולר הכנסה שנתית לכל MW IT.
בשיחות הנוכחיות עם לקוחות המחירים כבר מתקרבים ל-25 מיליון דולר.
החברה גם אומרת שהמחירים בחוזים לשלוש שנים עלו בכ-125% בחודשים האחרונים, בעוד מחירים בחוזים לחמש שנים עלו בכ-70%.
אם הנתונים האלה יישמרו, משמעות הדבר היא שכל MW חדש שנכנס לשירות יכול להיות שווה הרבה יותר מ-MW שנחתם עליו חוזה בעבר.
זו בדיוק הסיבה לכך שהחברה לא ממהרת בהכרח למכור את כל הקיבולת העתידית.
אם המחירים ממשיכים לעלות, יש ערך לא קטן בשמירת חלק מהקיבולת לשלב מאוחר יותר.
ולכן גם מבנה החוזה הופך להיות חשוב
IREN לא מסתכלת רק על המחיר.
היא בוחנת:
- איכות הלקוח
- מחיר לכל MW
- תשלום מראש
- משך החוזה
- רמת המימון שניתן להשיג
- אפשרות למכור שירותים מנוהלים
- אפשרות למכור תוכנה ושירותים נוספים
לכן יכול להיות שחוזה במחיר מעט נמוך יותר אבל עם לקוח איכותי ותשלום מראש משמעותי יהיה עדיף לחברה על חוזה יקר יותר ללא מקדמה.
הערך האמיתי של חוזה הוא לא רק המחיר.
הוא גם הדרך שבה החוזה מממן את הצמיחה.
מיקרוסופט היא הוכחת ביצוע משמעותית
IREN כבר מסרה את Horizon 1 למיקרוסופט.
מדובר בפריסה הראשונה מתוך ארבע פריסות של 50MW IT בקירור נוזלי באתר Childress.
Horizon 2 נמצא בתהליך הפעלה, בעוד Horizons 3-4 נמצאים בשלבי בנייה מתקדמים.
שלושתם מכוונים למסירה ברבעון הרביעי של 2026.
זה חשוב כי IREN כבר לא רק מציגה תוכנית.
היא מתחילה להראות שהיא מסוגלת לקחת חוזה גדול, לבנות תשתית קירור נוזלי, להתקין GPU ולהעביר אותה ללקוח גדול.
הקשר עם אנבידיה מוסיף שכבה נוספת
IREN קיבלה מעמד NVIDIA Exemplar Cloud עבור תשתיות GB300 NVL72 בקירור נוזלי.
בנוסף, החברה חתמה על חוזה רב-שנתי חדש עם NVIDIA הקשור ללקוחות AI מתקדמים.
החברה גם הציגה מסגרת שבה NVIDIA יכולה להשקיע עד כ-2.1 מיליארד דולר הקשורים לפריסה של עד 600 אלף GPU.
המשמעות היא ש-IREN מתחילה להתמקם בתוך שרשרת הערך של AI בצורה עמוקה יותר.
היא לא רק בעלת קרקע.
היא לא רק מפעילה מרכזי נתונים.
היא מנסה להפוך לספקית תשתית מחשוב AI מלאה.
Mirantis ו-Nostrum יכולות להוסיף שכבת רווח נוספת
הרכישות של Mirantis ו-Nostrum מרחיבות את המודל מעבר לתשתית פיזית.
החזון הוא לעבור בהדרגה מ:
חשמל → מרכז נתונים → GPU
ל:
חשמל - מרכז נתונים - GPU - ענן AI - שירותים מנוהלים - תוכנה
אם זה יעבוד, IREN תוכל להרוויח יותר מאותו לקוח בלי להסתמך רק על מכירת שעות מחשוב.
זו יכולה להיות שכבה בעלת שולי רווח גבוהים יותר.
אבל כאן גם קיים סיכון אינטגרציה, כי שילוב חברות חדשות בזמן שהחברה עצמה צומחת בקצב קיצוני מוסיף מורכבות.
תזרים המזומנים ברבעון הרביעי דורש הסבר
IREN דיווחה על תזרים מפעילות של כ-1.81 מיליארד דולר ברבעון הרביעי.
במקביל היא דיווחה על הפסד של 684 מיליון דולר.
הפער נובע במידה רבה מהגידול בהכנסות נדחות, כולל כ-1.72 מיליארד דולר בתשלומי לקוחות מראש.
זה לא אומר ש-IREN מייצרת 1.8 מיליארד דולר תזרים תפעולי בכל רבעון.
חלק גדול מהתזרים הזה הגיע מכסף שהלקוחות שילמו מראש עבור שירותים עתידיים.
אבל מבחינת המימון, זו נקודה חיובית מאוד.
החברה מקבלת מזומן לפני שההכנסה מוכרת במלואה.
וזה בדיוק סוג המודל שמאפשר לה לממן חלק מהבנייה באמצעות הלקוחות.
ומה קורה ב-2027?
2027 היא השנה שבה הסיפור יכול להתחיל לקבל ממדים הרבה יותר גדולים.
IREN מכוונת לכ-0.8GW IT לעומת כ-0.3GW ב-2026.
כלומר, תוספת של כ-500MW IT.
במקביל, החברה כבר מנהלת שיחות מתקדמות עם לקוחות חדשים על חלק משמעותי מהקיבולת הזו.
גם 2028 מתחילה להיכנס לתמונה.
החברה כבר מנהלת שיחות על לקוחות ומימון עבור השנים הבאות.
זה חשוב משום שהחברה לא מתכננת את התשתית שנה אחת קדימה.
היא מנסה לבנות רצף של קיבולת, לקוחות ומימון לשנים קדימה.
האתרים הבאים
IREN מתכננת פריסות קירור נוזלי חדשות במקנזי, Canal Flats ו-Prince George במהלך 2027.
Canal Flats צפוי לעבור המרה מלאה לקירור נוזלי עבור מערכות GB300.
במקביל החברה ממשיכה לפתח את Sweetwater בטקסס, Kiowa באוקלהומה, Bundey באוסטרליה ו-Badajoz בספרד.
Sweetwater 1 משמשת במידה מסוימת כתבנית ל-Sweetwater 2, Kiowa ואתרים נוספים.
הכוונה היא לייצר סטנדרטיזציה של התכנון, הציוד והמודולריות, כדי להפוך פרויקטים עתידיים למהירים וצפויים יותר.
אם IREN תצליח לשכפל את אותו תהליך שוב ושוב, היא יכולה להפוך את מה שהיה בעבר פרויקט תשתית ארוך ומורכב למעין "פס ייצור" של מרכזי נתונים.
ה-Funding Flywheel
אולי התובנה הכי מעניינת מהשיחה היא שהחברה מנסה ליצור מעגל מימון חיובי:
לקוח חותם על חוזה - הלקוח משלם מקדמה - המקדמה עוזרת לממן את הבנייה - המימון מממן את ה-GPU - הקיבולת נכנסת לפעילות - IREN מייצרת ARR - ה-ARR מאפשר חוזים נוספים ומימון נוסף - החברה בונה עוד קיבולת.
אם המעגל הזה עובד, כל פרויקט חדש דורש פחות הון עצמי ביחס לגודל הפרויקט.
וזה בדיוק מה שיכול להפוך את IREN מחברה שצריכה לגייס הון כל הזמן לחברה שמסוגלת לממן חלק גדול מהצמיחה באמצעות הלקוחות והנכסים שלה.
אבל ה-Funding Flywheel עדיין לא פותר הכול
החברה עדיין צריכה לממן 25-30 מיליארד דולר CapEx ב-FY27.
היא עדיין צריכה לגייס חוב.
היא עדיין יכולה להנפיק מניות.
והיא עדיין צריכה לשלם ריבית.
בנוסף, חלק מה-GPU הממומן יושב בתקופה שבין קבלת החומרה לבין הפעלת המערכת וקבלת הלקוח.
לכן יש חשיבות עצומה לתזמון.
אם IREN מקבלת GPU היום, מתחילה לשלם ריבית היום, אבל הלקוח מתחיל לשלם רק לאחר מספר חודשים של בדיקות וקבלה, נוצר פער תזרימי.
ככל שהחברה גדלה, ניהול הפער הזה הופך להיות קריטי.
מה יכול להשתבש?
הסיכון הראשון הוא ביצוע.
לבנות מאות MW של תשתית AI בתוך זמן קצר זו משימה מורכבת מאוד.
צריך:
- חשמל
- מרכזי נתונים
- ציוד
- GPU
- מערכות קירור
- חיבורי רשת
- כוח אדם
- מימון
- אישורי לקוחות
עיכוב באחד מהשלבים יכול לדחות הכנסות.
הסיכון השני הוא מימון.
25-30 מיליארד דולר CapEx הם מספר שקשה להתעלם ממנו.
גם אם חלק גדול מה-GPU ממומן, עדיין צריך לממן את התשתית עצמה.
הסיכון השלישי הוא הריבית.
חלק מהמימון עולה 9%.
ככל שהחוב גדל, גם עלות המימון הופכת לחלק משמעותי יותר מכלכלת הפרויקט.
הסיכון הרביעי הוא עלויות הציוד.
IREN עצמה מזהירה מעליית מחירים מצד ספקים.
אם עלות הציוד תעלה ולא ניתן יהיה להעביר אותה ללקוח, ההחזר על ההשקעה ייפגע.
ומה לגבי התלות בלקוחות גדולים?
החברה מתקדמת לעבודה עם לקוחות גדולים מאוד, כולל מיקרוסופט ו-NVIDIA, וזה חיובי מבחינת איכות ונראות.
אבל חוזים גדולים יוצרים גם ריכוזיות.
אם לקוח משמעותי דוחה פרויקט, משנה דרישות או מעכב קבלת קיבולת, ההשפעה על ההכנסות יכולה להיות משמעותית.
לכן צריך לעקוב לא רק אחרי גודל ה-ARR, אלא גם אחרי איכות ופיזור הלקוחות.
המספר שהכי חשוב לעקוב אחריו עכשיו
לא ההפסד הנקי.
לא אפילו ההכנסות.
המספר החשוב ביותר הוא:
כמה מתוך 4 מיליארד דולר ה-ARR החוזי יהפוך בפועל ל-ARR תפעולי במהלך החודשים הקרובים.
אם החברה תצליח להעלות את ה-ARR התפעולי מכ-1 מיליארד דולר לכיוון 4 מיליארד דולר בקצב מהיר, המשמעות היא שהבנייה, המימון והביקוש מתחברים.
אם ה-ARR החוזי יישאר גבוה אבל ה-ARR התפעולי יתקדם לאט, זה סימן שהבעיה נמצאת בביצוע.
וזה בדיוק ההבדל בין חוזה על הנייר לבין עסק שמייצר כסף.
השינוי הגדול בתזה
לפני כמה שנים אפשר היה לתאר את IREN כ:
חברת כריית ביטקוין עם אופציה ל-AI.
היום התיאור הולך לכיוון אחר:
חברת תשתיות AI שממנפת נכסי חשמל, מרכזי נתונים, GPU, מימון ותוכנה.
הביטקוין הפך במידה רבה למקור היסטורי של תזרים, חשמל ותשתית.
ה-AI הפך למנוע הצמיחה המרכזי.
וזה גם מסביר את הפחתות הענק.
IREN בעצם מוכנה להרוס חלק מהכלכלה הישנה כדי לפנות מקום לכלכלה החדשה.
המשוואה החדשה של IREN
הצמיחה העתידית כבר לא חייבת להגיע רק מיותר MW.
היא יכולה להגיע מ:
**יותר MW IT
- יותר GPU לכל MW
- מחיר גבוה יותר לכל MW
- תשלומי מקדמה של לקוחות
- מימון GPU
- מימון מרכזי נתונים
- ניצול חשמל עודף
- שירותים מנוהלים
- תוכנה**
אם כל החלקים האלה מתחברים, IREN יכולה להגדיל את ה-ARR בקצב מהיר מאוד בלי שההון העצמי יצטרך לגדול באותו קצב.
זו כנראה אחת הנקודות החשובות ביותר בדוח.
מה חיובי במיוחד?
🟢 פעילות ענן ה-AI צמחה כמעט פי 8 בשנה
🟢 הכנסות ענן AI ברבעון הרביעי הגיעו ל-70.5 מיליון דולר, יותר מפי 10 לעומת השנה הקודמת
🟢 כ-4 מיליארד דולר ARR חוזי עבור קיבולת 2026
🟢 כ-1 מיליארד דולר ARR כבר תפעולי
🟢 קיבולת 2026 נמכרה ברובה
🟢 חוזים חדשים מייצרים יותר מ-20 מיליון דולר לכל MW IT
🟢 השיחות הנוכחיות מתנהלות סביב כ-25 מיליון דולר לכל MW IT
🟢 תמחור החוזים עלה משמעותית בחודשים האחרונים
🟢 תשלומי מקדמה מכסים 45%-55% מעלות ה-GPU בעסקאות האחרונות
🟢 החברה השיגה 6.5 מיליארד דולר של מימון GPU בתוך שלושה חודשים
🟢 מיקרוסופט כבר קיבלה את Horizon 1
🟢 IREN קיבלה מעמד NVIDIA Exemplar Cloud
🟢 החברה בונה צינור של יותר מ-5GW
🟢 יש פוטנציאל להוסיף GPU באתרים קיימים באמצעות חשמל שכבר זמין
🟢 רכישת Mirantis ו-Nostrum מאפשרת להוסיף שירותים מנוהלים ותוכנה
🟢 מודל המימון החדש עשוי להפחית משמעותית את התלות בגיוסי מניות
ומה שלילי?
🔴 הפסד נקי של 702.6 מיליון דולר ב-FY26
🔴 הפסד של 684 מיליון דולר ברבעון הרביעי
🔴 פחתות של 638.8 מיליון דולר במהלך השנה
🔴 EBITDA מתואם ירד מ-269.7 מיליון דולר ל-245.7 מיליון דולר
🔴 EBITDA ברבעון הרביעי ירד ל-19.2 מיליון דולר בלבד
🔴 שיעור ה-EBITDA ירד משמעותית
🔴 הוצאות התפעול גדלות במהירות
🔴 מספר העובדים כמעט שולש
🔴 הוצאות הנהלה וכלליות הגיעו לכ-128 מיליון דולר ברבעון
🔴 החוב עלה לכ-7.6 מיליארד דולר
🔴 CapEx של 25-30 מיליארד דולר ב-FY27 הוא היקף קיצוני
🔴 עדיין ייתכן דילול משמעותי
🔴 החברה עדיין צריכה לסגור פער מימון של מיליארדי דולרים
🔴 חלק מהמימון יקר, עם ריבית של 9%
🔴 עיכובים בבנייה או בקבלת לקוחות יכולים לדחות הכנסות
🔴 עלייה במחירי GPU וציוד יכולה לפגוע בתשואה
🔴 ריכוז לקוחות גדולים יוצר סיכון
🔴 Mirantis ו-Nostrum מוסיפות סיכון אינטגרציה
🔴 המעבר מכריית ביטקוין ל-AI עדיין בעיצומו
המסקנה
IREN נמצאת בנקודת מפנה.
הדוח של FY26 נראה חלש מאוד אם בוחנים אותו דרך המדדים המסורתיים בלבד, הכנסות מתחת לתחזית, EBITDA בירידה והפסד נקי עצום.
אבל מתחת לזה מתרחשת טרנספורמציה משמעותית.
החברה עוברת מעסק שמבוסס על כריית ביטקוין לעסק שבו החשמל, מרכזי הנתונים וה-GPU הופכים לבסיס לפלטפורמת ענן AI.
הביקוש כבר מתחיל להיות מוכח באמצעות חוזים.
התמחור עולה.
לקוחות משלמים מראש.
מממנים מוכנים לממן את ה-GPU.
מיקרוסופט כבר קיבלה את Horizon 1.
אנבידיה מעניקה ל-IREN מעמד משמעותי בתוך האקוסיסטם שלה.
והחברה מחזיקה בצינור של יותר מ-5GW.
אבל מכאן מתחיל החלק הקשה באמת.
IREN צריכה להפוך 4 מיליארד דולר ARR חוזי לכ-4 מיליארד דולר ARR תפעולי, ובמקביל להוציא 25-30 מיליארד דולר על התרחבות ב-FY27.
זו משימה עצומה.
לכן התזה של IREN כבר לא תלויה בעיקר בשאלה האם יהיה ביקוש ל-AI.
הביקוש נראה חזק.
היא תלויה בשאלה האם החברה מסוגלת לבנות, לממן ולהפעיל את הקיבולת במהירות, תוך שמירה על כלכלת הפרויקטים ושליטה בדילול ובחוב.
אם IREN תצליח לעשות את זה, היא יכולה להפוך בתוך זמן קצר מחברת כריית ביטקוין עם פעילות AI קטנה לאחת מחברות תשתיות ה-AI המשמעותיות בשוק.
והנקודה שאולי הכי חשוב לקחת מהדוח היא זו:
הצמיחה של IREN כבר לא חייבת להיות ממומנת בעיקר באמצעות מניות.
תשלומי לקוחות מראש מממנים חלק מה-GPU, מימון ציוד מממן חלק נוסף, החוזים מייצרים נראות להכנסות, והנכסים הקיימים מספקים בסיס למימון נוסף.
לכן הדילול לא נעלם, אבל הוא יכול להפוך מדרישת מימון קבועה לכלי מימון אחד מתוך כמה.
וזה שינוי משמעותי מאוד בתזה של IREN.
